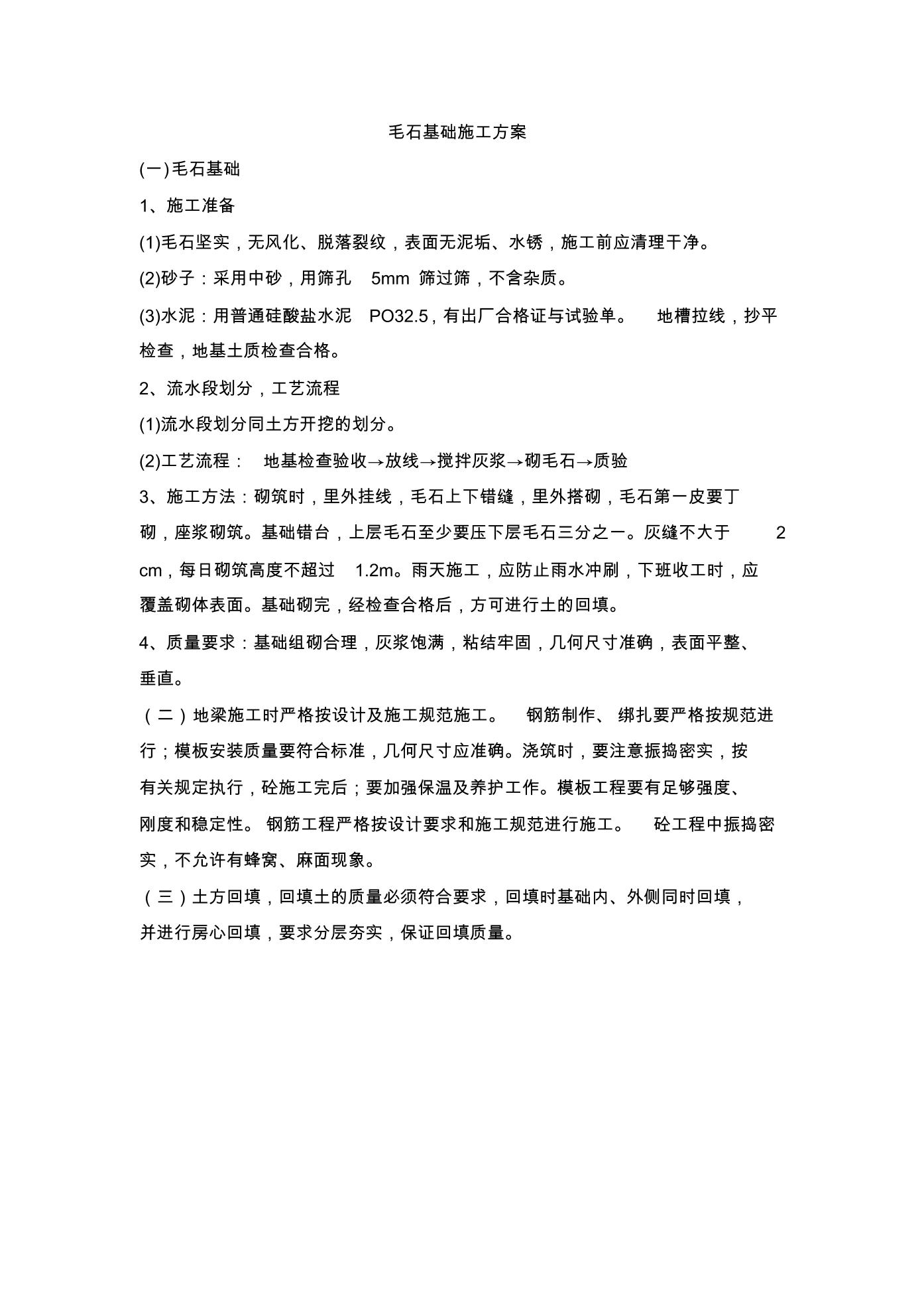

毛石基础施工方案
(一)毛石基础
1、施工准备
(1)毛石坚实,无风化、脱落裂纹,表面无泥垢、水锈,施工前应清理干净。
(2)砂子:采用中砂,用筛孔 5mm 筛过筛,不含杂质。
(3)水泥:用普通硅酸盐水泥 PO32.5,有出厂合格证与试验单。 地槽拉线,抄平
检查,地基土质检查合格。
2、流水段划分,工艺流程
(1)流水段划分同土方开挖的划分。
(2)工艺流程: 地基检查验收→放线→搅拌灰浆→砌毛石→质验
3、施工方法:砌筑时,里外挂线,毛石上下错缝,里外搭砌,毛石第一皮要丁
砌,座浆砌筑。基础错台,上层毛石至少要压下层毛石三分之一。灰缝不大于 2
cm,每日砌筑高度不超过 1.2m。雨天施工,应防止雨水冲刷,下班收工时,应
覆盖砌体表面。基础砌完,经检查合格后,方可进行土的回填。
4、质量要求:基础组砌合理,灰浆饱满,粘结牢固,几何尺寸准确,表面平整、
垂直。
(二)地梁施工时严格按
