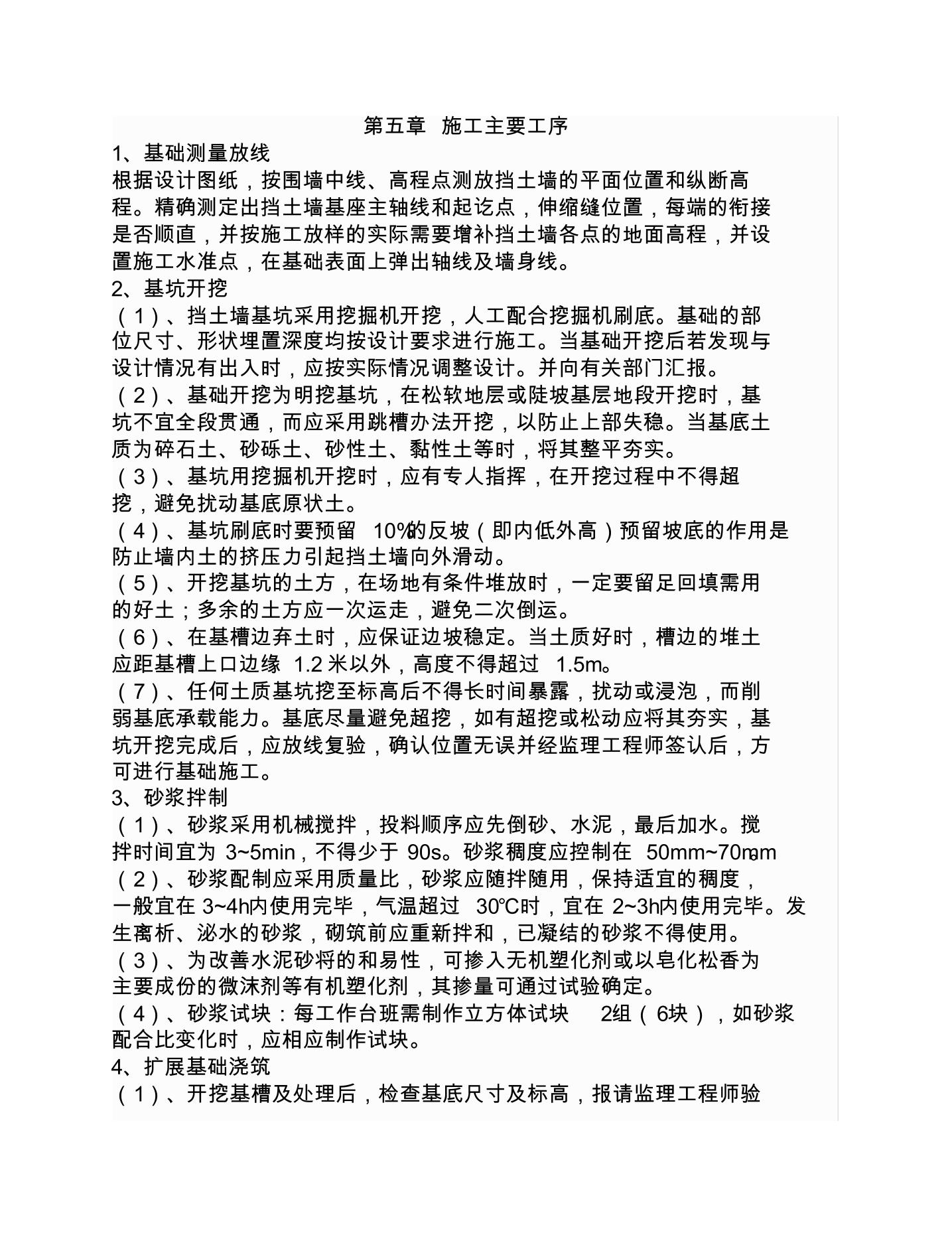

第五章 施工主要工序
1、基础测量放线
根据设计图纸,按围墙中线、高程点测放挡土墙的平面位置和纵断高
程。精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接
是否顺直,并按施工放样的实际需要增补挡土墙各点的地面高程,并设
置施工水准点,在基础表面上弹出轴线及墙身线。
2、基坑开挖
(1)、挡土墙基坑采用挖掘机开挖,人工配合挖掘机刷底。基础的部
位尺寸、形状埋置深度均按设计要求进行施工。当基础开挖后若发现与
设计情况有出入时,应按实际情况调整设计。并向有关部门汇报。
(2)、基础开挖为明挖基坑,在松软地层或陡坡基层地段开挖时,基
坑不宜全段贯通,而应采用跳槽办法开挖,以防止上部失稳。当基底土
质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。
(3)、基坑用挖掘机开挖时,应有专人指挥,在开挖过程中不得超
挖,避免扰动基底原状土。
(4)、基坑刷底时要预留 10%的反坡(即内低外
