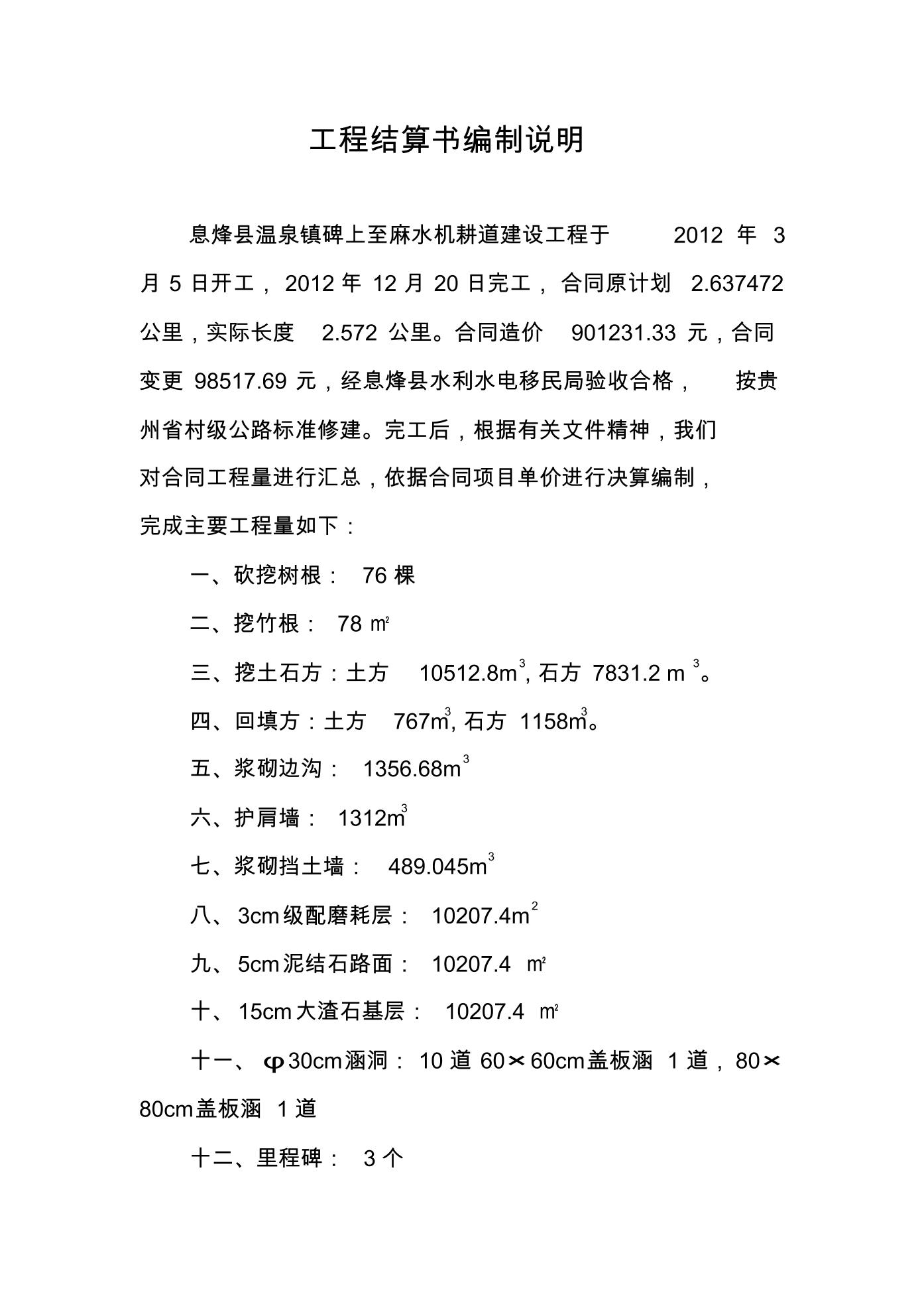

工程结算书编制说明
息烽县温泉镇碑上至麻水机耕道建设工程于 2012 年 3
月 5 日开工, 2012年 12月 20日完工, 合同原计划 2.637472
公里,实际长度 2.572 公里。合同造价 901231.33 元,合同
变更 98517.69 元,经息烽县水利水电移民局验收合格, 按贵
州省村级公路标准修建。完工后,根据有关文件精神,我们
对合同工程量进行汇总,依据合同项目单价进行决算编制,
完成主要工程量如下:
一、砍挖树根: 76棵
二、挖竹根: 78㎡
三、挖土石方:土方 10512.8m3,石方 7831.2 m 3。
四、回填方:土方 767m3,石方 1158m3。
五、浆砌边沟: 1356.68m3
六、护肩墙: 1312m3
七、浆砌挡土墙: 489.045m3
八、 3cm级配磨耗层: 10207.4m2
九、 5cm泥结石路面: 10207.4 ㎡
十、
