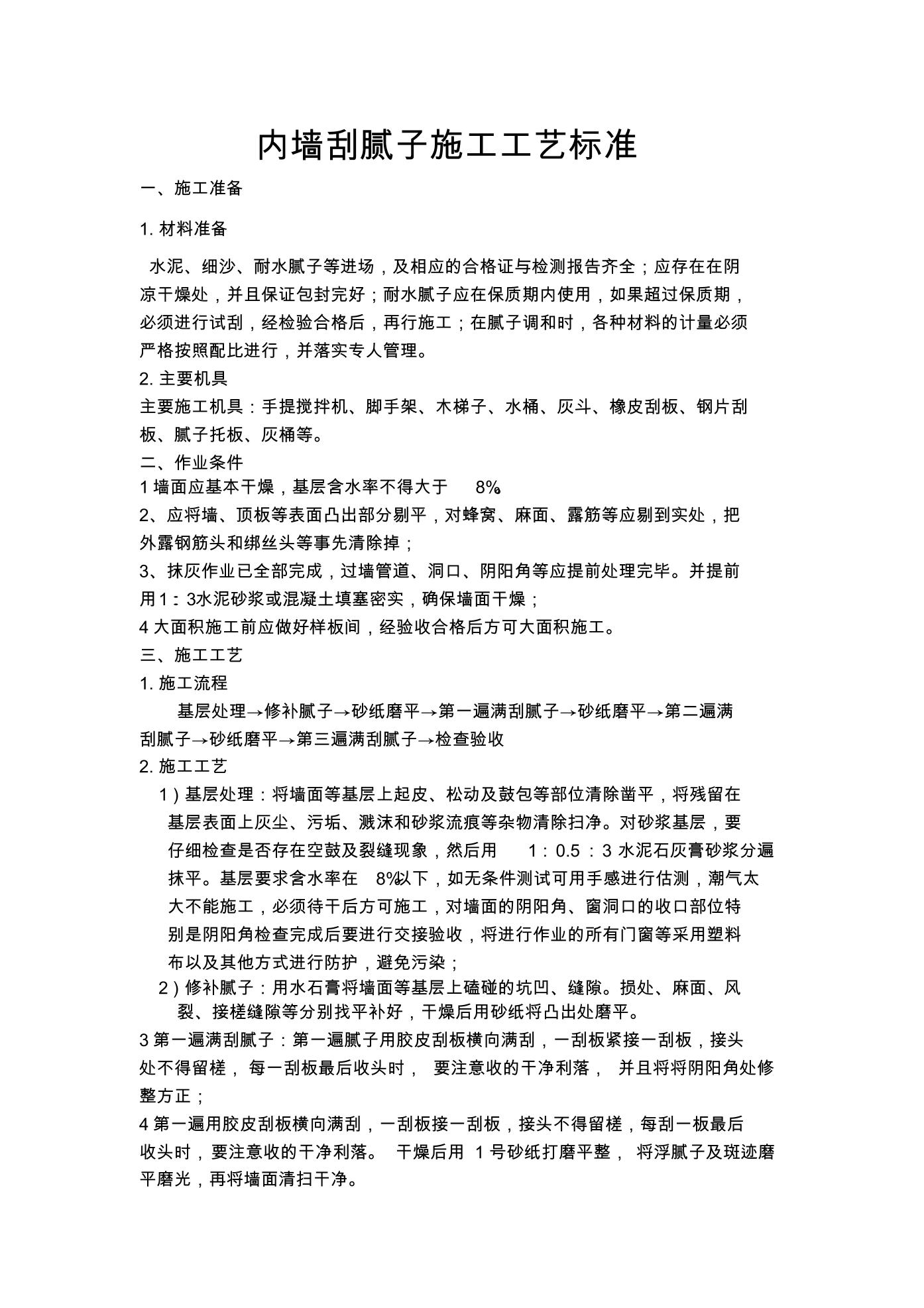

内墙刮腻子施工工艺标准
一、施工准备
1.材料准备
水泥、细沙、耐水腻子等进场,及相应的合格证与检测报告齐全;应存在在阴
凉干燥处,并且保证包封完好;耐水腻子应在保质期内使用,如果超过保质期,
必须进行试刮,经检验合格后,再行施工;在腻子调和时,各种材料的计量必须
严格按照配比进行,并落实专人管理。
2.主要机具
主要施工机具:手提搅拌机、脚手架、木梯子、水桶、灰斗、橡皮刮板、钢片刮
板、腻子托板、灰桶等。
二、作业条件
1墙面应基本干燥,基层含水率不得大于 8%。
2、应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把
外露钢筋头和绑丝头等事先清除掉;
3、抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完毕。并提前
用1∶3水泥砂浆或混凝土填塞密实,确保墙面干燥;
4大面积施工前应做好样板间,经验收合格后方可大面积施工。
三、施工工艺
1.施工流程
基层处理→修补
