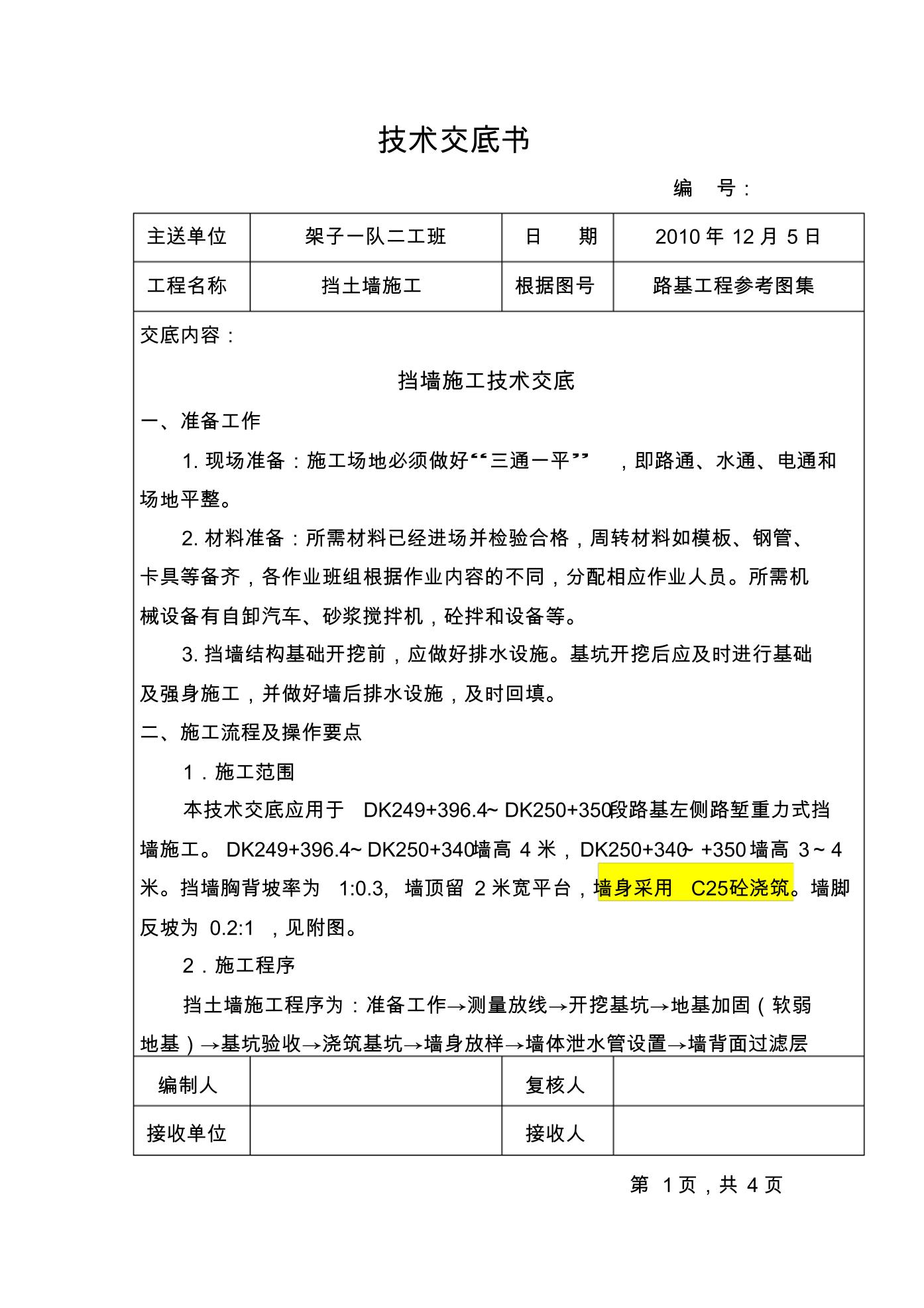

技术交底书
编 号:
主送单位 架子一队二工班 日 期 2010年 12月 5日
工程名称 挡土墙施工 根据图号 路基工程参考图集
交底内容:
挡墙施工技术交底
一、准备工作
1. 现场准备:施工场地必须做好“三通一平” ,即路通、水通、电通和
场地平整。
2.材料准备:所需材料已经进场并检验合格,周转材料如模板、钢管、
卡具等备齐,各作业班组根据作业内容的不同,分配相应作业人员。所需机
械设备有自卸汽车、砂浆搅拌机,砼拌和设备等。
3.挡墙结构基础开挖前,应做好排水设施。基坑开挖后应及时进行基础
及强身施工,并做好墙后排水设施,及时回填。
二、施工流程及操作要点
1.施工范围
本技术交底应用于 DK249+396.4~DK250+350段路基左侧路堑重力式挡
墙施工。 DK249+396.4~DK250+340墙高 4米,DK250+340~+350墙高 3~4
米。挡墙胸背坡率为 1:
