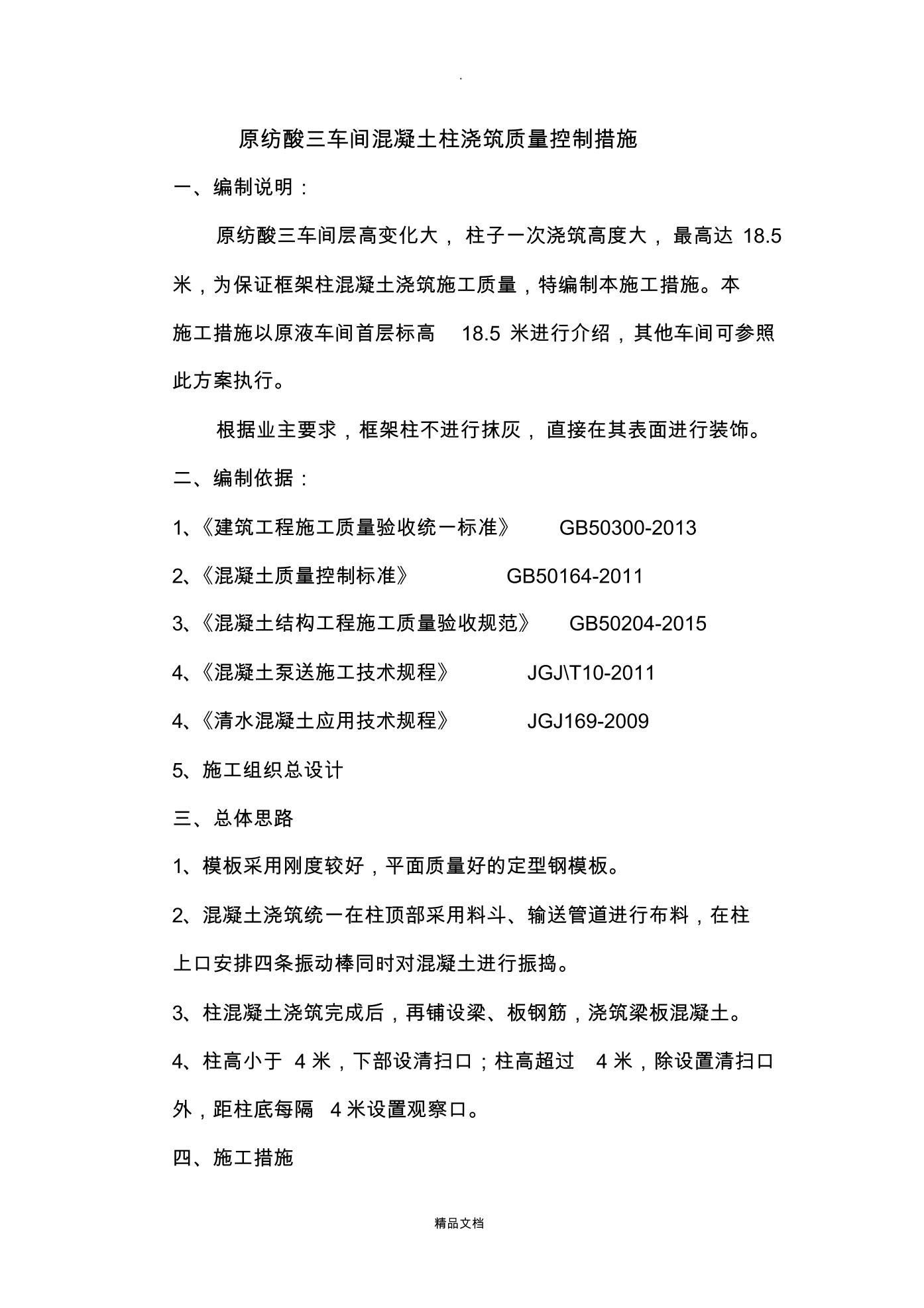

原纺酸三车间混凝土柱浇筑质量控制措施
一、编制说明:
原纺酸三车间层高变化大,柱子一次浇筑高度大,最高达 18.5
米,为保证框架柱混凝土浇筑施工质量,特编制本施工措施。本
施工措施以原液车间首层标高 18.5 米进行介绍,其他车间可参照
此方案执行。
根据业主要求,框架柱不进行抹灰,直接在其表面进行装饰。
二、编制依据:
1、《建筑工程施工质量验收统一标准》 GB50300-2013
2、《混凝土质量控制标准》 GB50164-2011
3、《混凝土结构工程施工质量验收规范》 GB50204-2015
4、《混凝土泵送施工技术规程》 JGJ\T10-2011
4、《清水混凝土应用技术规程》 JGJ169-2009
5、施工组织总设计
三、总体思路
1、模板采用刚度较好,平面质量好的定型钢模板。
2、混凝
