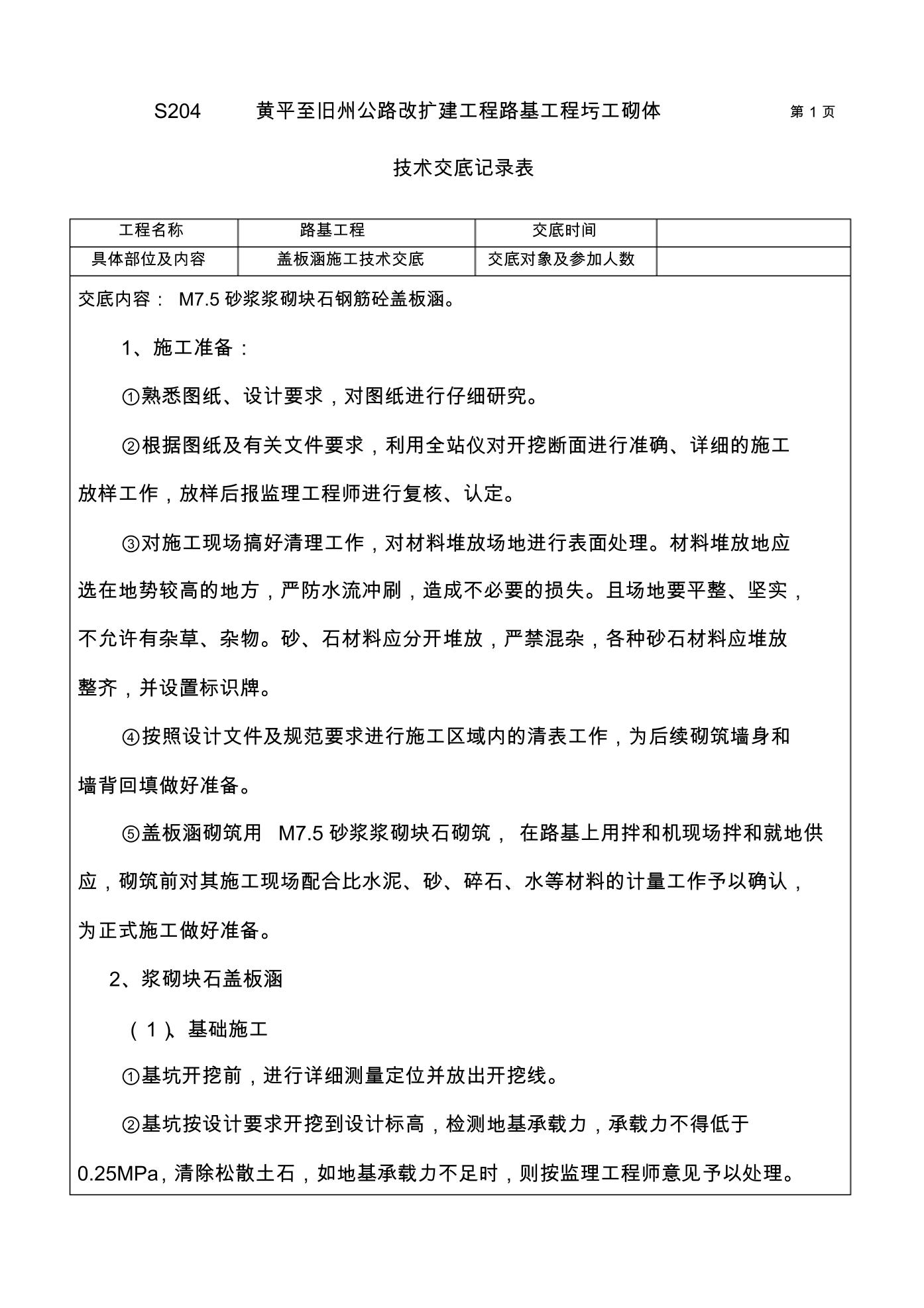

S204 黄平至旧州公路改扩建工程路基工程圬工砌体 第 1 页
技术交底记录表
工程名称 路基工程 交底时间
具体部位及内容 盖板涵施工技术交底 交底对象及参加人数
交底内容: M7.5砂浆浆砌块石钢筋砼盖板涵。
1、施工准备:
①熟悉图纸、设计要求,对图纸进行仔细研究。
②根据图纸及有关文件要求,利用全站仪对开挖断面进行准确、详细的施工
放样工作,放样后报监理工程师进行复核、认定。
③对施工现场搞好清理工作,对材料堆放场地进行表面处理。材料堆放地应
选在地势较高的地方,严防水流冲刷,造成不必要的损失。且场地要平整、坚实,
不允许有杂草、杂物。砂、石材料应分开堆放,严禁混杂,各种砂石材料应堆放
整齐,并设置标识牌。
④按照设计文件及规范要求进行施工区域内的清表工作,为后续砌筑墙身和
墙背回填做好准备。
⑤盖板涵砌筑用 M7.5砂浆浆砌块石砌筑, 在路基上用拌和机现场拌和
