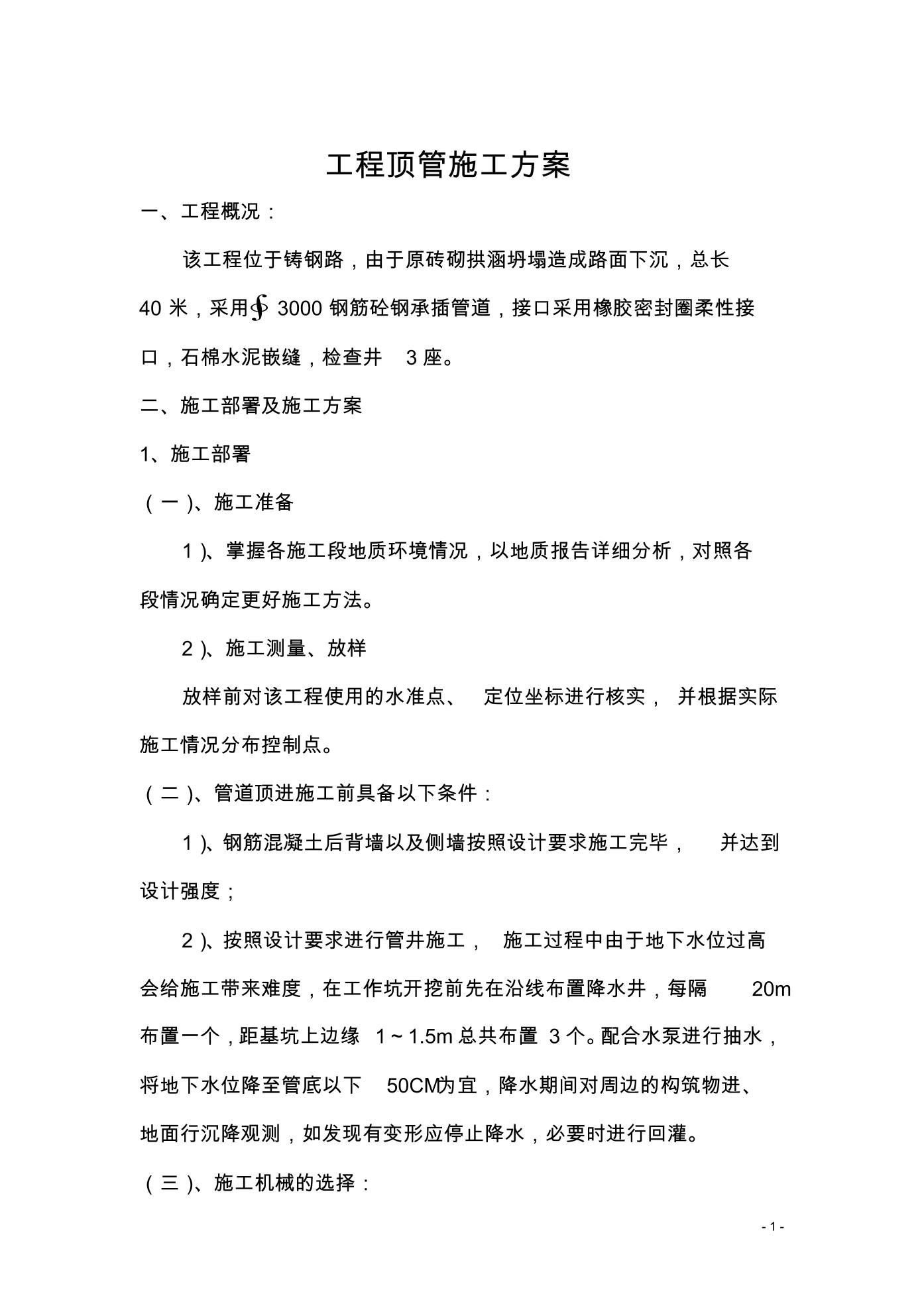

工程顶管施工方案
一、工程概况:
该工程位于铸钢路,由于原砖砌拱涵坍塌造成路面下沉,总长
40 米,采用∮ 3000钢筋砼钢承插管道,接口采用橡胶密封圈柔性接
口,石棉水泥嵌缝,检查井 3座。
二、施工部署及施工方案
1、施工部署
(一)、施工准备
1)、掌握各施工段地质环境情况,以地质报告详细分析,对照各
段情况确定更好施工方法。
2)、施工测量、放样
放样前对该工程使用的水准点、 定位坐标进行核实, 并根据实际
施工情况分布控制点。
(二)、管道顶进施工前具备以下条件:
1)、钢筋混凝土后背墙以及侧墙按照设计要求施工完毕, 并达到
设计强度;
2)、按照设计要求进行管井施工, 施工过程中由于地下水位过高
会给施工带来难度,在工作坑开挖前先在沿线布置降水井,每隔 20m
布置一个,距基坑上边缘 1~1.5m总共布置 3个。配合水泵进行抽水,
将地下水位降至管底以下 50CM
