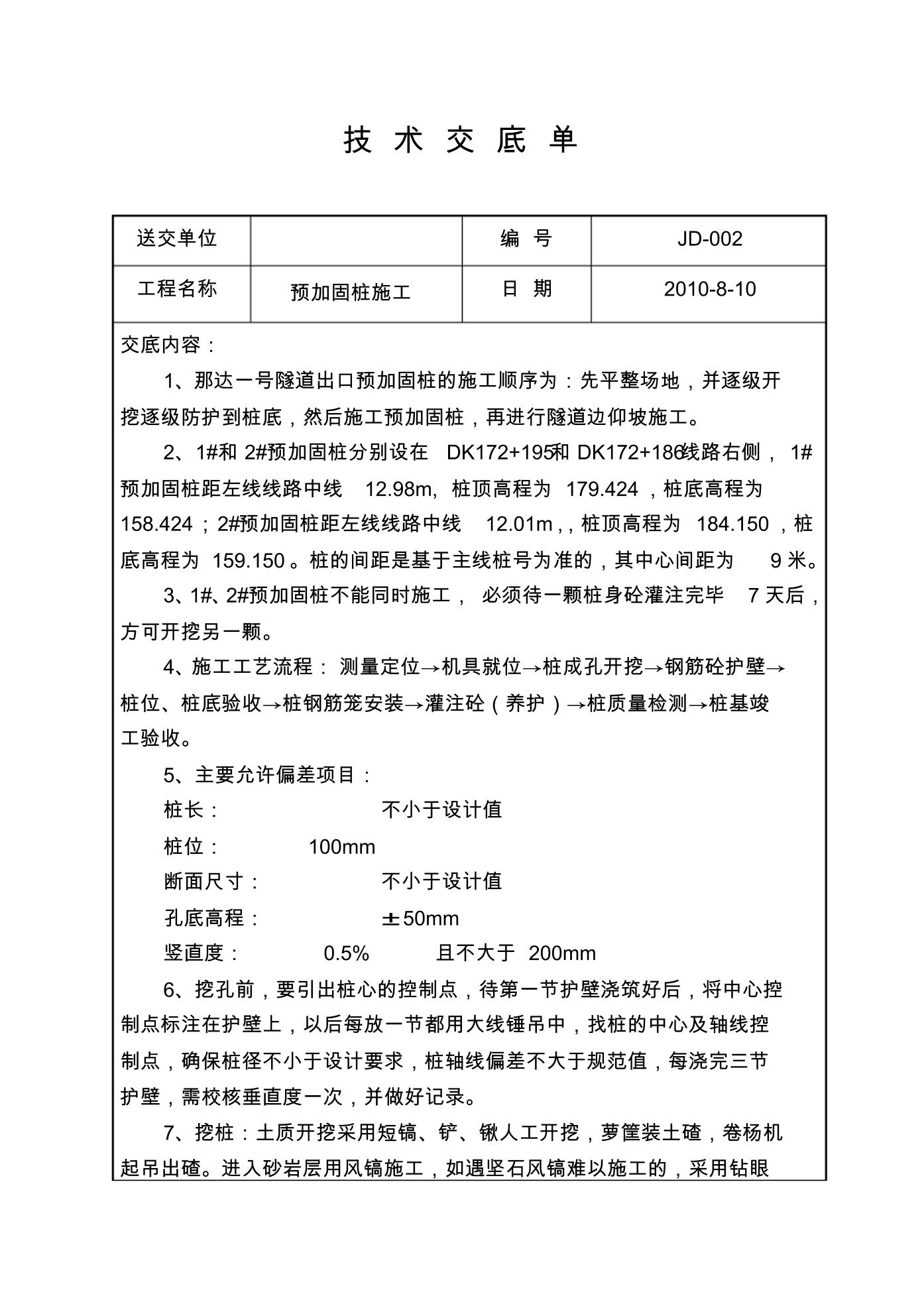

技 术 交 底 单
送交单位 编 号 JD-002
工程名称 预加固桩施工 日 期 2010-8-10
交底内容:
1、那达一号隧道出口预加固桩的施工顺序为:先平整场地,并逐级开
挖逐级防护到桩底,然后施工预加固桩,再进行隧道边仰坡施工。
2、1#和 2#预加固桩分别设在 DK172+195和 DK172+186线路右侧, 1#
预加固桩距左线线路中线 12.98m, 桩顶高程为 179.424,桩底高程为
158.424;2#预加固桩距左线线路中线 12.01m,,桩顶高程为 184.150,桩
底高程为 159.150。桩的间距是基于主线桩号为准的,其中心间距为 9米。
3、1#、2#预加固桩不能同时施工, 必须待一颗桩身砼灌注完毕 7天后,
方可开挖另一颗。
4、施工工艺流程:测量定位→机具就位→桩成孔开挖→钢筋砼护壁→
桩位、桩底验收→桩钢筋笼安装→灌注砼(养护)→桩质量检测→
