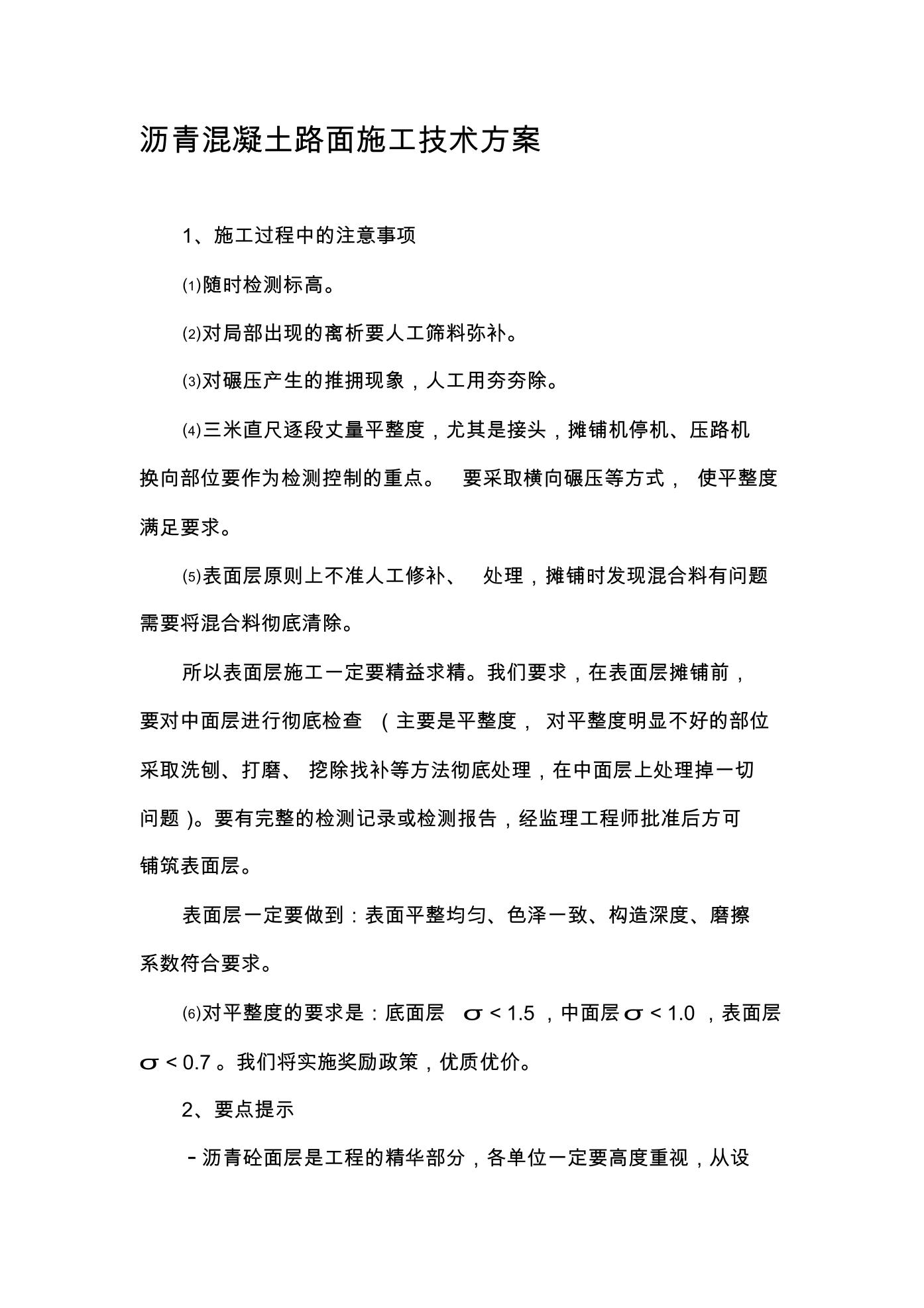

沥青混凝土路面施工技术方案
1、施工过程中的注意事项
⑴随时检测标高。
⑵对局部出现的离析要人工筛料弥补。
⑶对碾压产生的推拥现象,人工用夯夯除。
⑷三米直尺逐段丈量平整度,尤其是接头,摊铺机停机、压路机
换向部位要作为检测控制的重点。 要采取横向碾压等方式, 使平整度
满足要求。
⑸表面层原则上不准人工修补、 处理,摊铺时发现混合料有问题
需要将混合料彻底清除。
所以表面层施工一定要精益求精。我们要求,在表面层摊铺前,
要对中面层进行彻底检查 (主要是平整度, 对平整度明显不好的部位
采取洗刨、打磨、 挖除找补等方法彻底处理,在中面层上处理掉一切
问题)。要有完整的检测记录或检测报告,经监理工程师批准后方可
铺筑表面层。
表面层一定要做到:表面平整均匀、色泽一致、构造深度、磨擦
系数符合要求。
⑹对平整度的要求是:底面层 σ<1.5,中面层σ<1.0,表面层
σ<0.7。我们将实施奖励政
