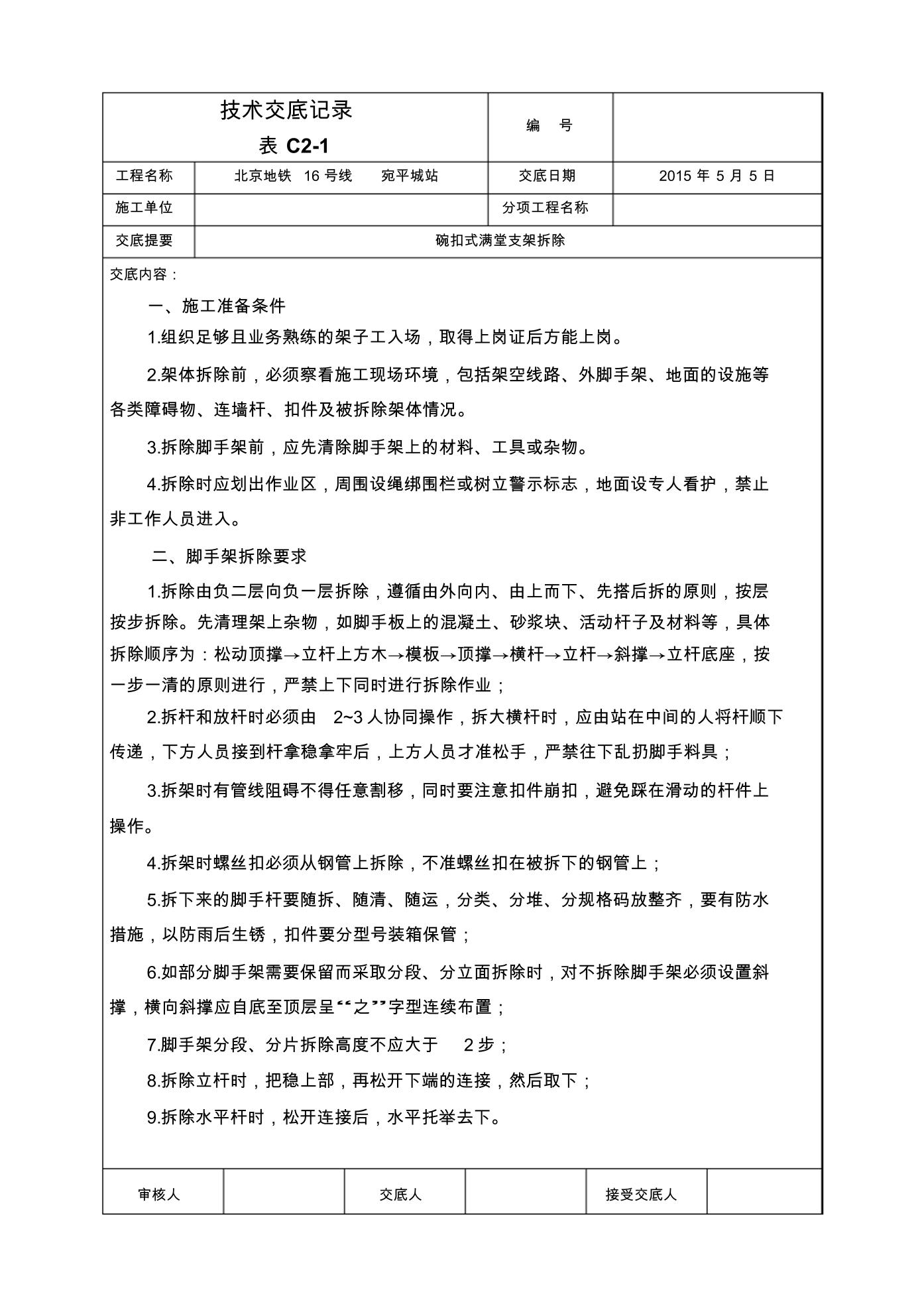

技术交底记录
表 C2-1
编 号
工程名称 北京地铁 16号线 宛平城站 交底日期 2015 年 5 月 5 日
施工单位 分项工程名称
交底提要 碗扣式满堂支架拆除
交底内容:
一、施工准备条件
1.组织足够且业务熟练的架子工入场,取得上岗证后方能上岗。
2.架体拆除前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等
各类障碍物、连墙杆、扣件及被拆除架体情况。
3.拆除脚手架前,应先清除脚手架上的材料、工具或杂物。
4.拆除时应划出作业区,周围设绳绑围栏或树立警示标志,地面设专人看护,禁止
非工作人员进入。
二、脚手架拆除要求
1.拆除由负二层向负一层拆除,遵循由外向内、由上而下、先搭后拆的原则,按层
按步拆除。先清理架上杂物,如脚手板上的混凝土、砂浆块、活动杆子及材料等,具体
拆除顺序为:松动顶撑→立杆上方木→模板→顶撑→横杆→立杆→斜撑→立杆底座,按
一步一清的原则进
