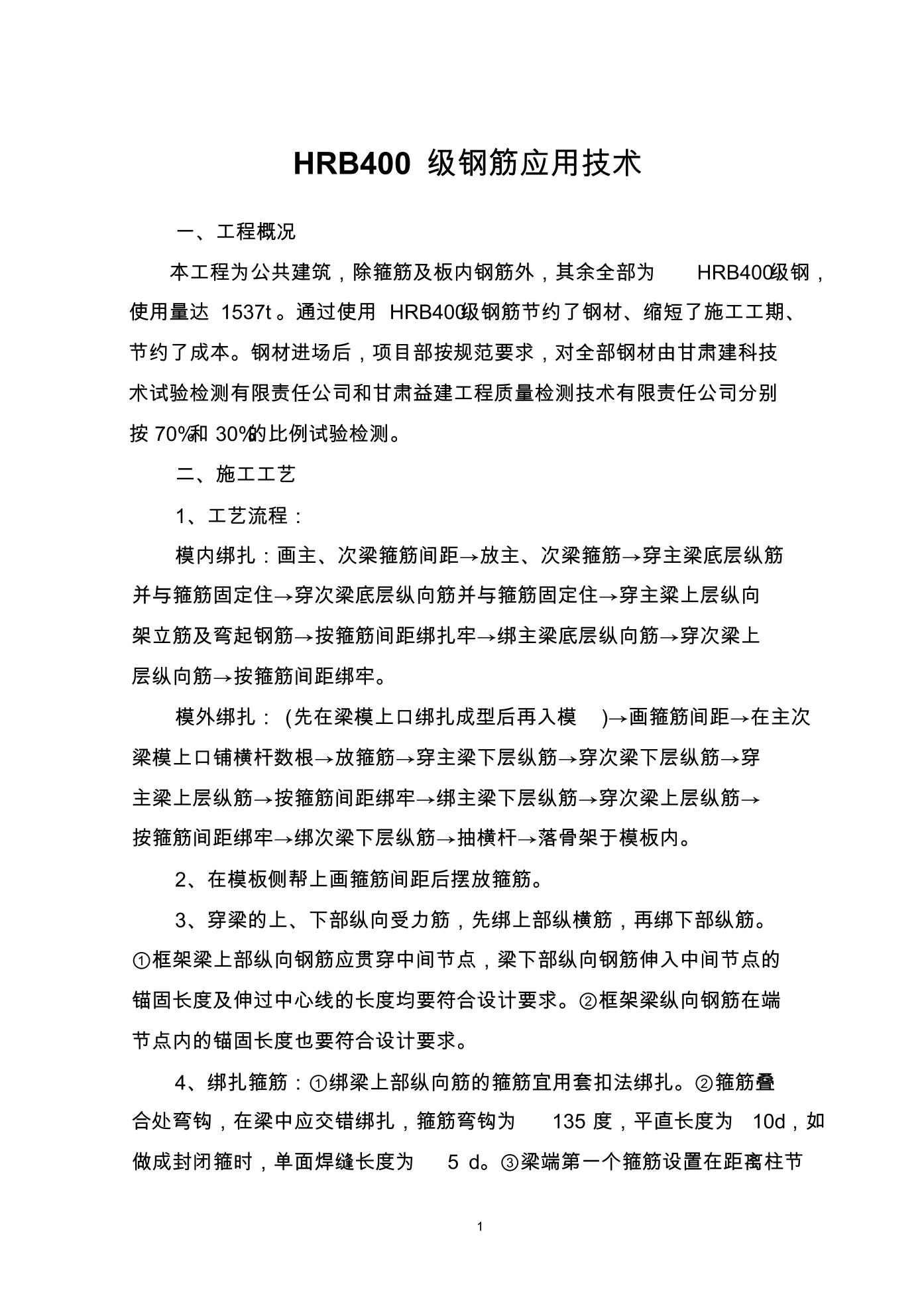

HRB400 级钢筋应用技术
一、工程概况
本工程为公共建筑,除箍筋及板内钢筋外,其余全部为 HRB400级钢,
使用量达 1537t。通过使用 HRB400级钢筋节约了钢材、缩短了施工工期、
节约了成本。钢材进场后,项目部按规范要求,对全部钢材由甘肃建科技
术试验检测有限责任公司和甘肃益建工程质量检测技术有限责任公司分别
按 70%和 30%的比例试验检测。
二、施工工艺
1、工艺流程:
模内绑扎:画主、次梁箍筋间距→放主、次梁箍筋→穿主梁底层纵筋
并与箍筋固定住→穿次梁底层纵向筋并与箍筋固定住→穿主粱上层纵向
架立筋及弯起钢筋→按箍筋间距绑扎牢→绑主梁底层纵向筋→穿次梁上
层纵向筋→按箍筋间距绑牢。
模外绑扎: (先在梁模上口绑扎成型后再入模 )→画箍筋间距→在主次
梁模上口铺横杆数根→放箍筋→穿主梁下层纵筋→穿次梁下层纵筋→穿
主梁上层纵筋→按箍筋间距绑牢→绑主梁下层纵筋→穿次
