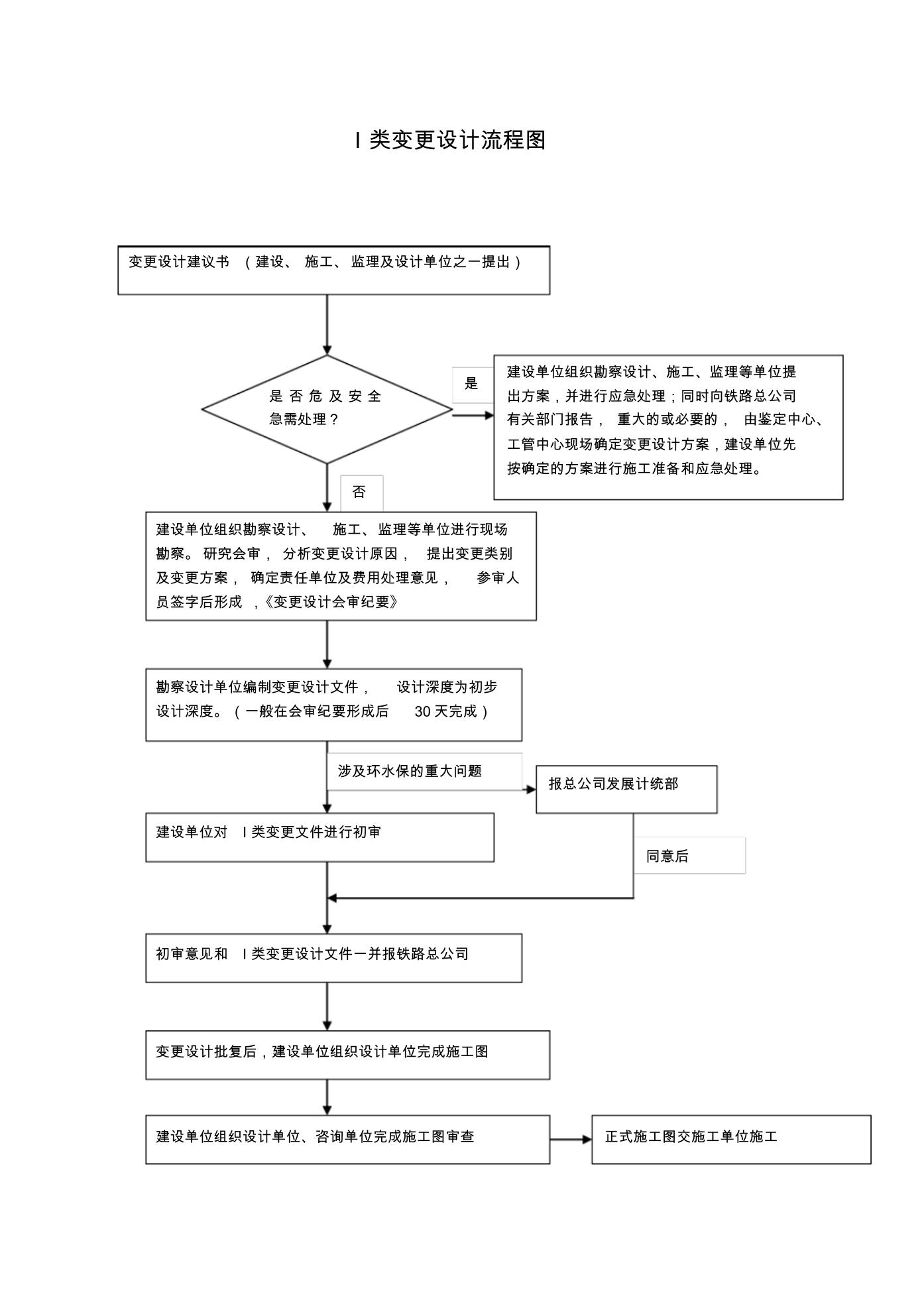

I 类变更设计流程图
变更设计建议书 (建设、 施工、监理及设计单位之一提出)
是 否 危 及 安 全
急需处理?
是
否
建设单位组织勘察设计、施工、监理等单位提
出方案,并进行应急处理;同时向铁路总公司
有关部门报告, 重大的或必要的, 由鉴定中心、
工管中心现场确定变更设计方案,建设单位先
按确定的方案进行施工准备和应急处理。
建设单位组织勘察设计、 施工、监理等单位进行现场
勘察。研究会审, 分析变更设计原因, 提出变更类别
及变更方案, 确定责任单位及费用处理意见, 参审人
员签字后形成 ,《变更设计会审纪要》
勘察设计单位编制变更设计文件, 设计深度为初步
设计深度。(一般在会审纪要形成后 30天完成)
建设单位对 I 类变更文件进行初审
报总公司发展计统部
涉及环水保的重大问题
同意后
初审意见和 I 类变更设计文件一并报铁路总公司
变更设计批复后,建设单位组织设计单位完成施
