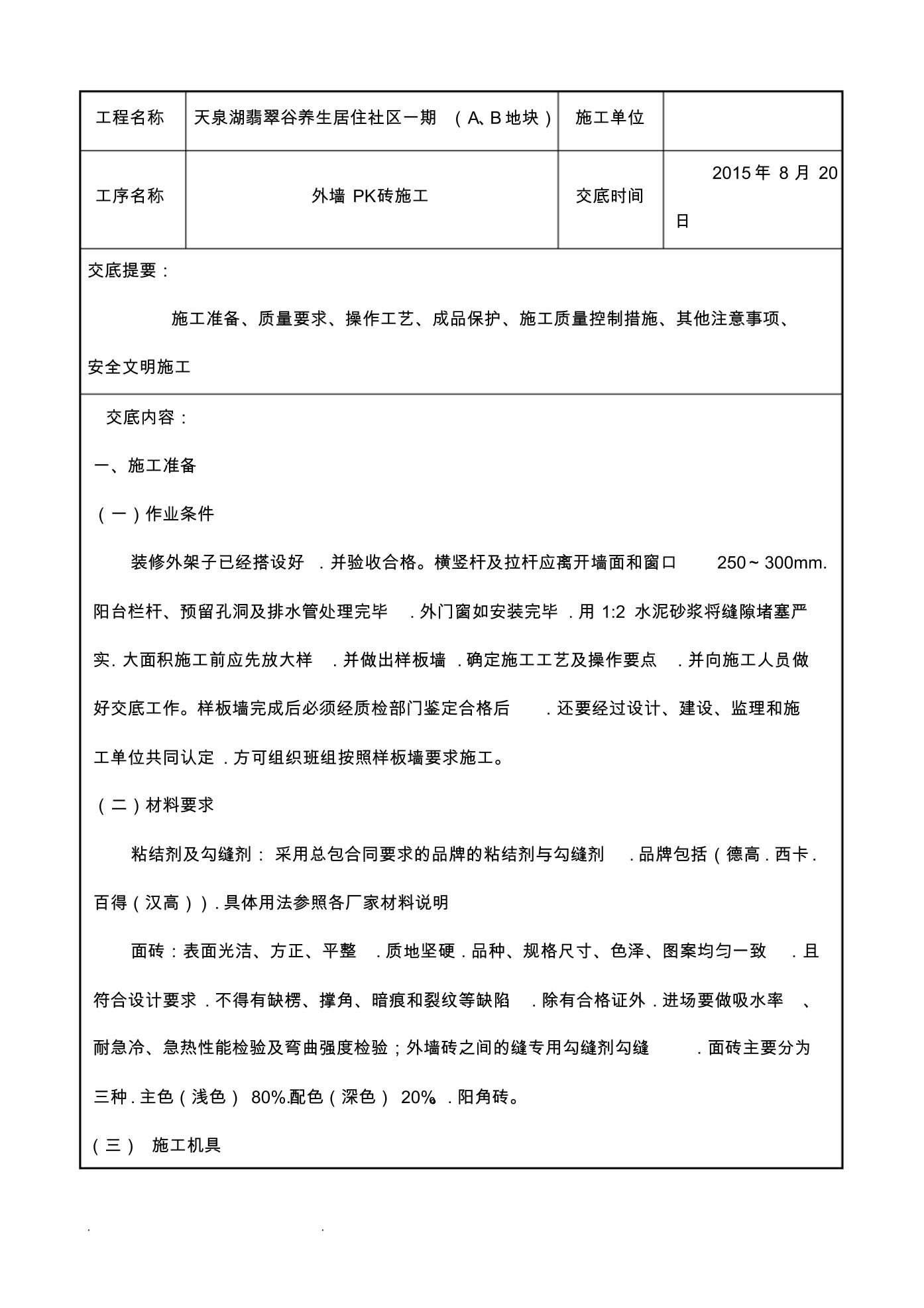

工程名称 天泉湖翡翠谷养生居住社区一期 (A、B地块) 施工单位
工序名称 外墙 PK砖施工 交底时间
2015年 8月 20
日
交底提要:
施工准备、质量要求、操作工艺、成品保护、施工质量控制措施、其他注意事项、
安全文明施工
交底内容:
一、施工准备
(一)作业条件
装修外架子已经搭设好 . 并验收合格。横竖杆及拉杆应离开墙面和窗口 250~300mm.
阳台栏杆、预留孔洞及排水管处理完毕 .外门窗如安装完毕 .用 1:2 水泥砂浆将缝隙堵塞严
实. 大面积施工前应先放大样 .并做出样板墙 .确定施工工艺及操作要点 .并向施工人员做
好交底工作。样板墙完成后必须经质检部门鉴定合格后 . 还要经过设计、建设、监理和施
工单位共同认定 .方可组织班组按照样板墙要求施工。
(二)材料要求
粘结剂及勾缝剂:采用总包合同要求的品牌的粘结剂与勾缝剂 .品牌包括(德高 .西卡 .
百得(
