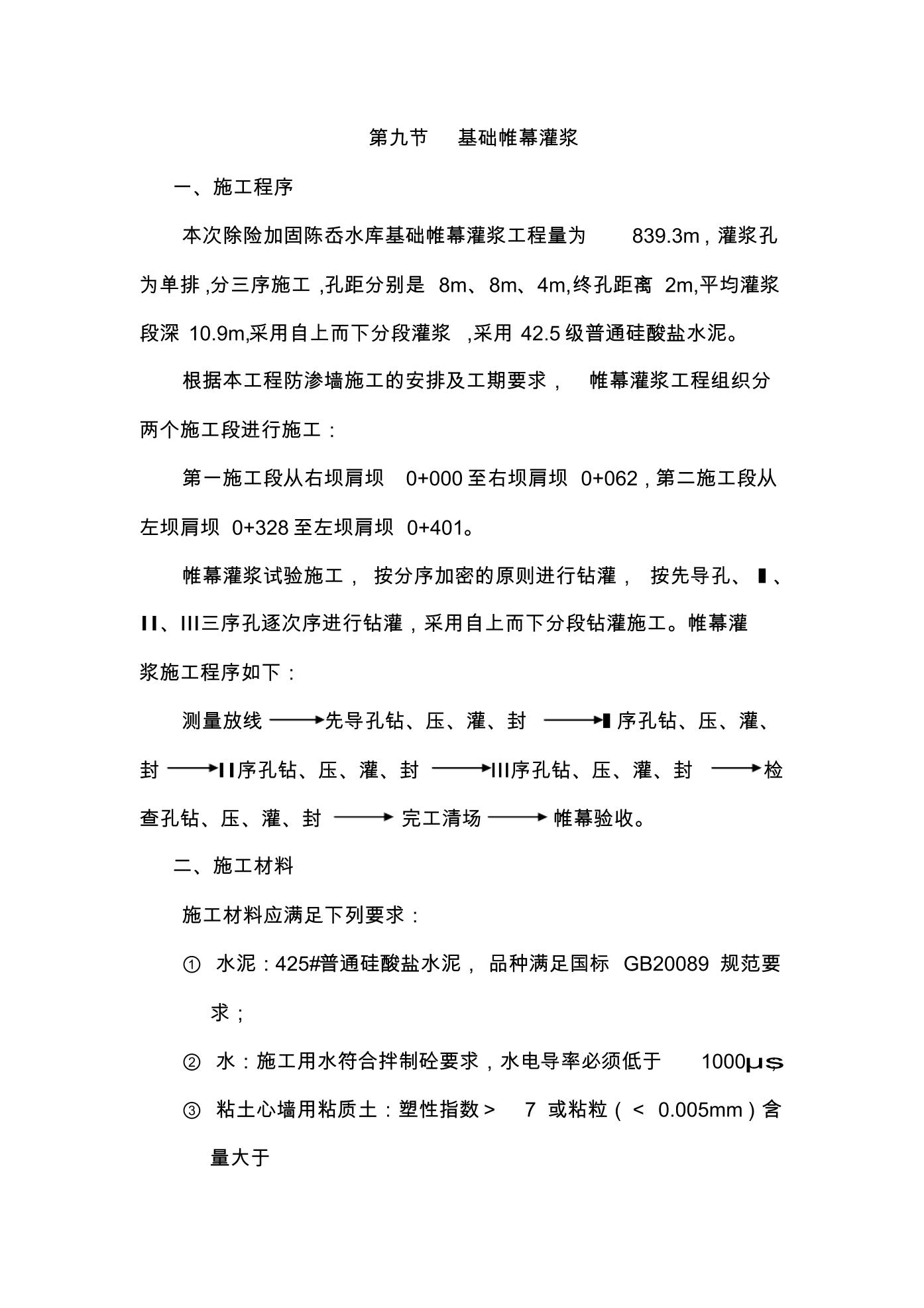

第九节 基础帷幕灌浆
一、施工程序
本次除险加固陈岙水库基础帷幕灌浆工程量为 839.3m,灌浆孔
为单排 ,分三序施工 ,孔距分别是 8m、8m、4m,终孔距离 2m,平均灌浆
段深 10.9m,采用自上而下分段灌浆 ,采用 42.5级普通硅酸盐水泥。
根据本工程防渗墙施工的安排及工期要求, 帷幕灌浆工程组织分
两个施工段进行施工:
第一施工段从右坝肩坝 0+000至右坝肩坝 0+062,第二施工段从
左坝肩坝 0+328至左坝肩坝 0+401。
帷幕灌浆试验施工, 按分序加密的原则进行钻灌, 按先导孔、Ⅰ、
Ⅱ、Ⅲ三序孔逐次序进行钻灌,采用自上而下分段钻灌施工。帷幕灌
浆施工程序如下:
测量放线 先导孔钻、压、灌、封 Ⅰ序孔钻、压、灌、
封 Ⅱ序孔钻、压、灌、封 Ⅲ序孔钻、压、灌、封 检
查孔钻、压、灌、封 完工清场 帷幕验收。
二、施工材料
施工材料应满足下列要求:
① 水泥:425
