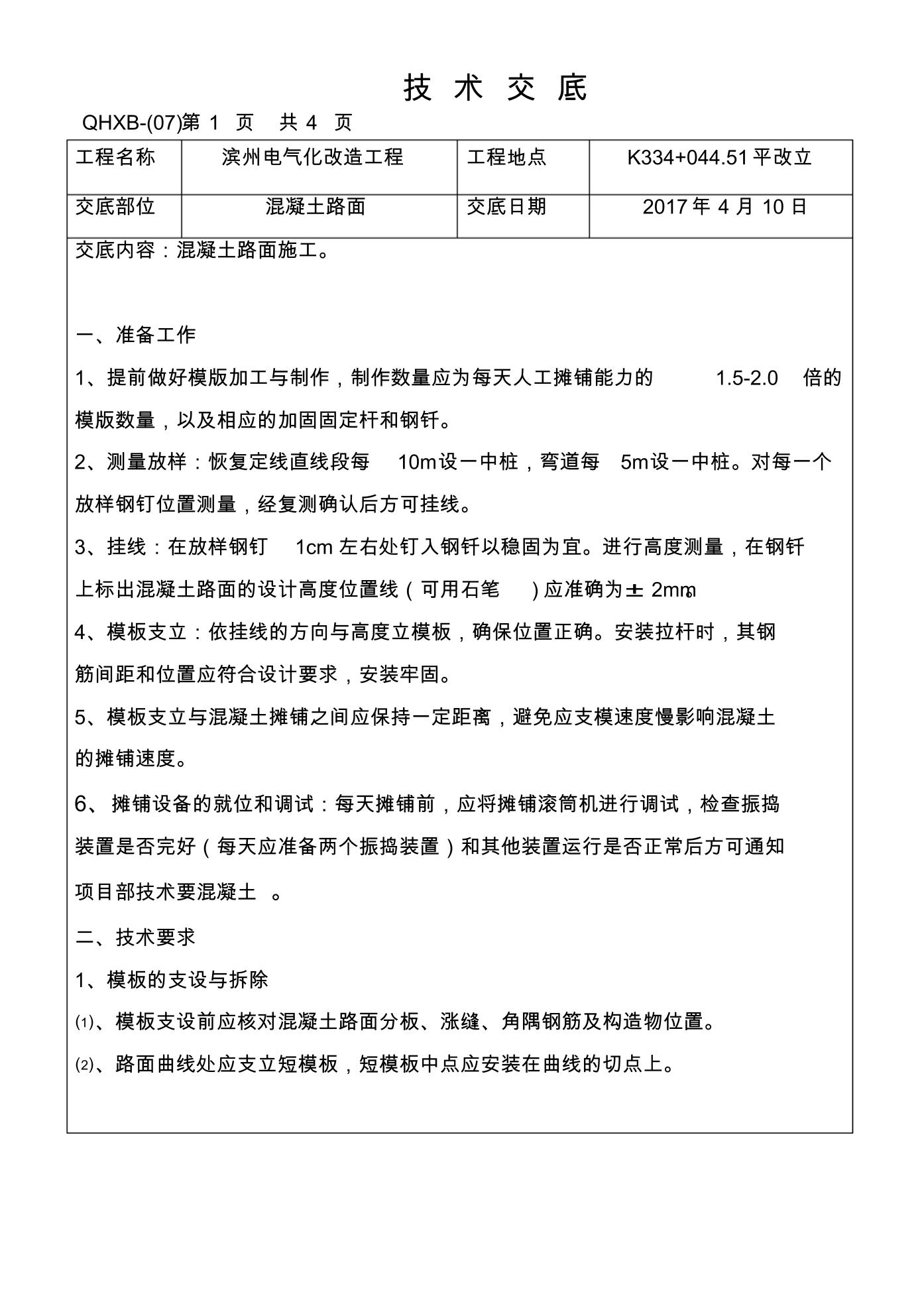

技 术 交 底
QHXB-(07)第 1 页 共 4 页
工程名称 滨州电气化改造工程 工程地点 K334+044.51平改立
交底部位 混凝土路面 交底日期 2017年 4月 10日
交底内容:混凝土路面施工。
一、准备工作
1、提前做好模版加工与制作,制作数量应为每天人工摊铺能力的 1.5-2.0 倍的
模版数量,以及相应的加固固定杆和钢钎。
2、测量放样:恢复定线直线段每 10m设一中桩,弯道每 5m设一中桩。对每一个
放样钢钉位置测量,经复测确认后方可挂线。
3、挂线:在放样钢钉 1cm左右处钉入钢钎以稳固为宜。进行高度测量,在钢钎
上标出混凝土路面的设计高度位置线(可用石笔 )应准确为± 2mm。
4、模板支立:依挂线的方向与高度立模板,确保位置正确。安装拉杆时,其钢
筋间距和位置应符合设计要求,安装牢固。
5、模板支立与混凝土摊铺之间应保持一定距离,避免应支模速度慢影响混凝
