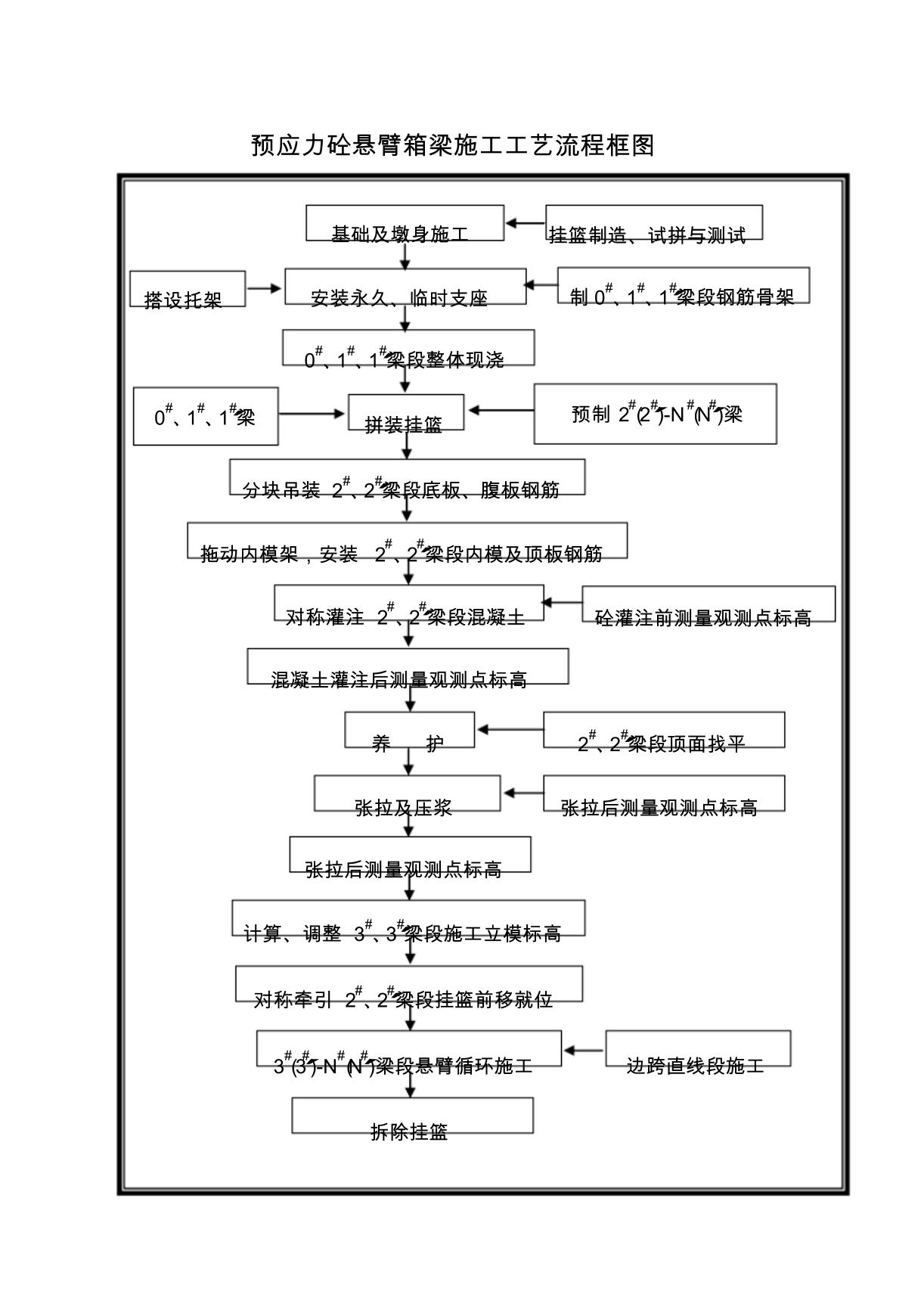

预应力砼悬臂箱梁施工工艺流程框图
挂篮制造、试拼与测试
安装永久、临时支座
0#、1#、1′#梁段整体现浇
拼装挂篮
基础及墩身施工
分块吊装 2#、2′#梁段底板、腹板钢筋
拖动内模架,安装 2#、2′#梁段内模及顶板钢筋
对称牵引 2#、2′#梁段挂篮前移就位
张拉及压浆
对称灌注 2#、2′#梁段混凝土
混凝土灌注后测量观测点标高
养 护
拆除挂篮
计算、调整 3#、3′#梁段施工立模标高
张拉后测量观测点标高
3#(3′#)-N#(N′#)梁段悬臂循环施工
搭设托架 制 0
#
、1#、1′#梁段钢筋骨架
预制 2#(2′#)-N #(N′#)梁0#、1#、1′#梁
砼灌注前测量观测点标高
2#、2′#梁段顶面找平
张拉后测量观测点标高
边跨直线段施工
箱梁合拢与体系转换工艺流程框图
锁定永久支座、拆除临时支座
焊接型钢支撑
设置配重水箱
混凝土灌注后测量观测点标高
张拉临时预应力
