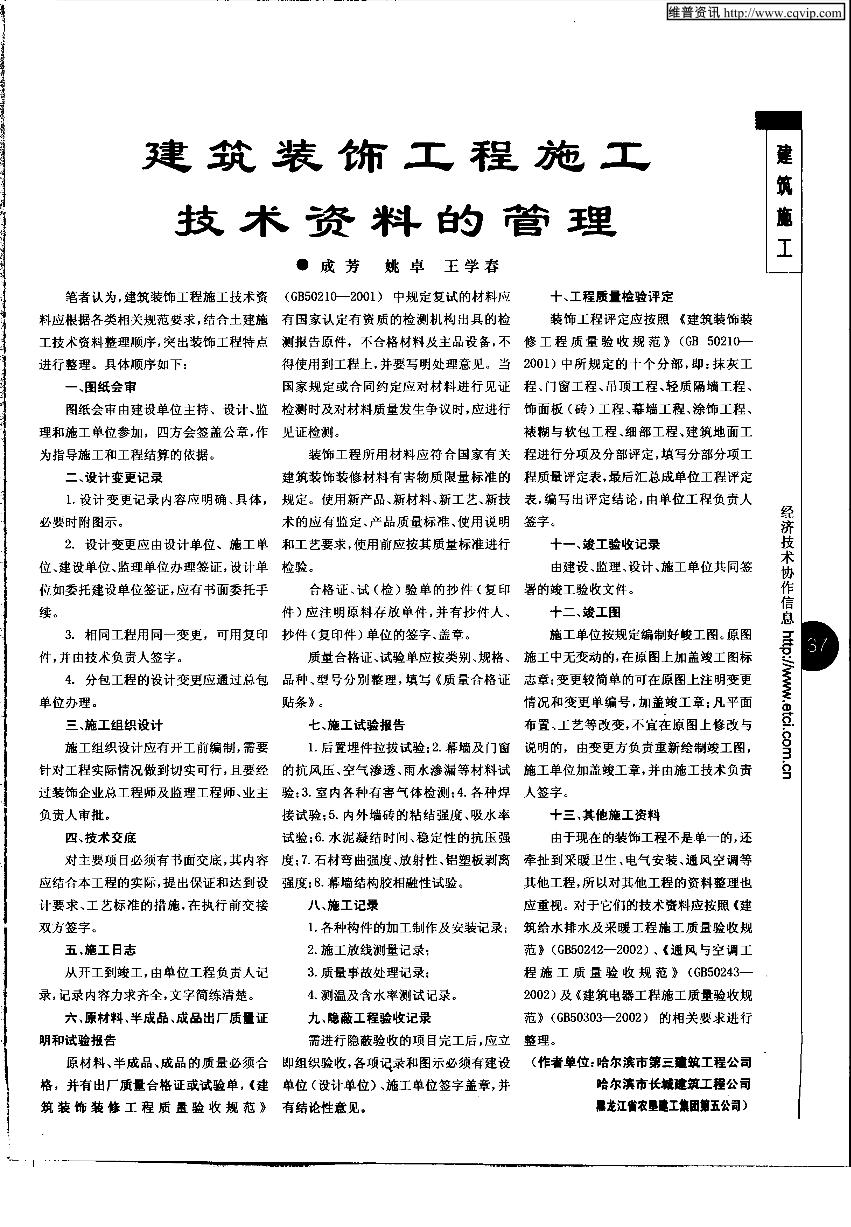

建 筑 装 饰 工 程 施 工
技 术 资 料 的 管 理
笔者认为,建筑装饰工程施工技术资
料应根据各类相关规范要求,结合土建施
工技术资料整理顺序,突出装饰工程特点
进行整理。具体顺序如下:
一
、 图纸会审
图纸会审由建设单位主持、设计、监
理和施工单位参加,四方会签盖公章,作
为指导施工和工程结算的依据。
二、设计变更记录
1.设计变更记录内容应明确、具体,
必要时附图示。
2.设计变更应由设计单位、施工单
位、建设单位、监理单位办理签证,设计单
位如委托建设单位签证,应有书面委托手
续。
3.相同工程用同一变更,可用复印
件,并由技术负责人签字。
4.分包工程的设计变更应通过总包
单位办理。
三、施工组织设计
施工组织设计应有开工前编制,需要
针对工程实际情况做到切实可行,且要经
过装饰企业总工程师及监理工程师、业主
负责人审
