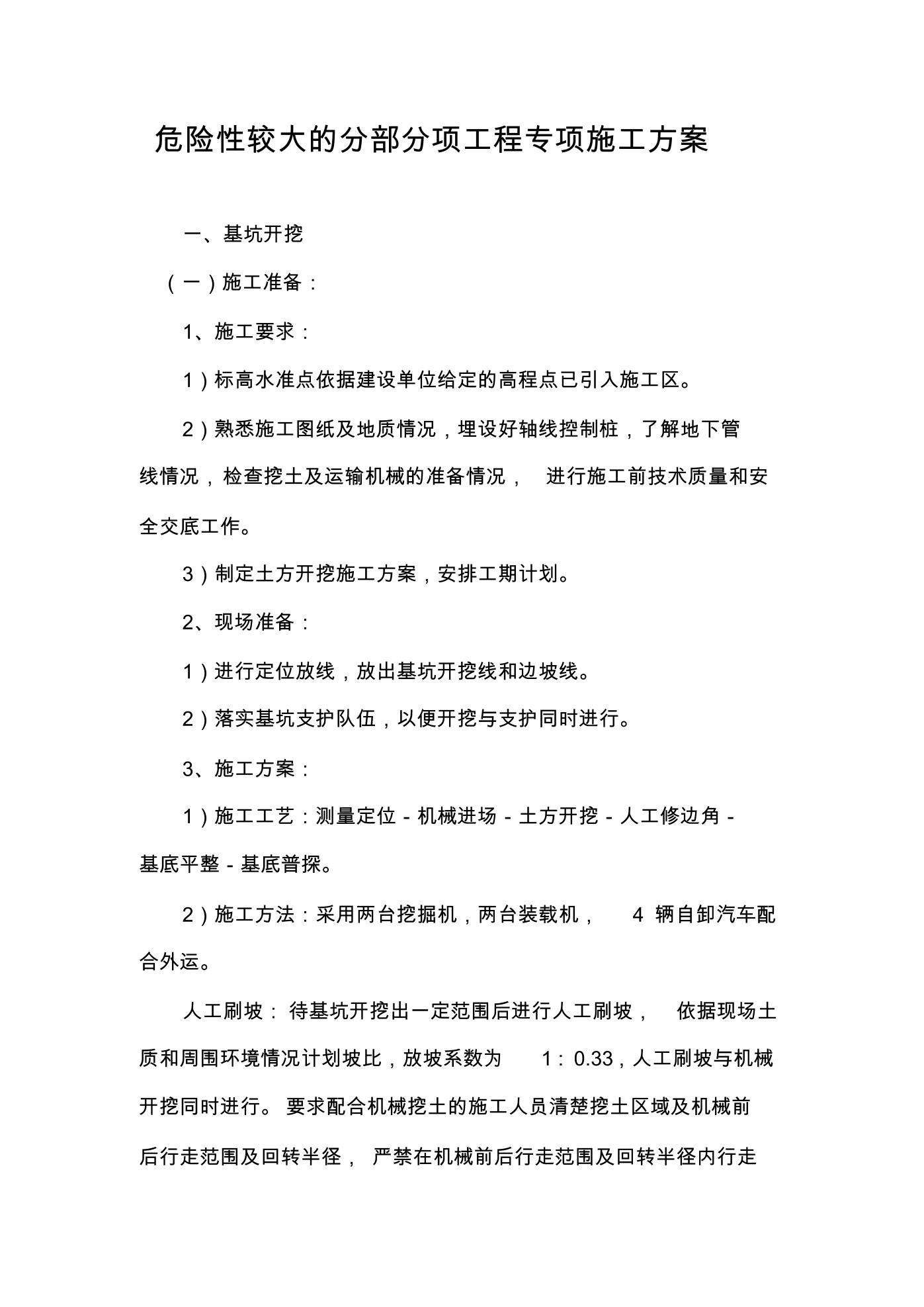

危险性较大的分部分项工程专项施工方案
一、基坑开挖
(一)施工准备:
1、施工要求:
1)标高水准点依据建设单位给定的高程点已引入施工区。
2)熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管
线情况,检查挖土及运输机械的准备情况, 进行施工前技术质量和安
全交底工作。
3)制定土方开挖施工方案,安排工期计划。
2、现场准备:
1)进行定位放线,放出基坑开挖线和边坡线。
2)落实基坑支护队伍,以便开挖与支护同时进行。
3、施工方案:
1)施工工艺:测量定位-机械进场-土方开挖-人工修边角-
基底平整-基底普探。
2)施工方法:采用两台挖掘机,两台装载机, 4 辆自卸汽车配
合外运。
人工刷坡:待基坑开挖出一定范围后进行人工刷坡, 依据现场土
质和周围环境情况计划坡比,放坡系数为 1:0.33,人工刷坡与机械
开挖同时进行。要求配合机械挖土的施工人员清楚挖土区域及机械前
后行走范围及回转
