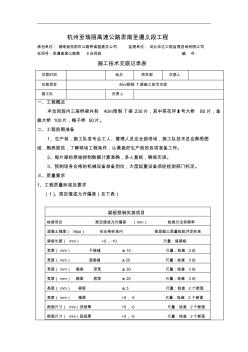

杭州至瑞丽高速公路思南至遵义段工程
承包单位: 湖南省岳阳市公路桥梁基建总公司 监理单位: 河北华达工程监理咨询有限公司
合同号:思遵高速公路第 8合同段 编 号:
施工技术交底记录表
交底时间 地点 项目部 交底人
交底项目 40m预制 T梁施工技术交底
施工队 负责人
一、工程概况
本合同段内三座桥梁共有 40m预制 T梁 230片,其中茶花坪Ⅰ号大桥 80片,鱼
跳大桥 100片,梅子桥 50片。
二、工程前期准备
1、生产前,施工队各专业工人、管理人员应全部进场,施工队技术员应熟悉图
纸,熟悉规范,了解现场工程条件,认真做好生产前的各项准备工作。
2、每片梁的原始控制数据计算准确,多人复核,确保无误。
3、预制场各合格的机械设备准备到位,大型起重设备须经检测部门标定。
三、质量要求
1、工程质量标准及要求
(1)、规定值或允许偏差(见下表)
梁板预制实测项目
检查项目 规定值或允许
